北京院BIM实践:Z15地块中国尊
作者:     来源:

如何在应用BIM模型辅助设计,达到高完成度目标的同时,确保模型及其数据库的可延续性,满足施工和运营维护阶段的需要,是目前整个建筑界所面临的课题。经过深入研讨,设计团队最终确定了实事求是的二维与三维相结合的设计原则,并制定了相应的工作方法。

  Z15项目设计团队采用全过程、全专业协同设计。本工程由北京市建筑设计研究院4个专业的院总建筑师(工程师)亲自挂帅,来自院内7个所和工作室的优秀设计人才共同组成了高水平的设计团队。为确保整个团队紧密、高效的配合,我们首先编制了本工程的《Z15协同设计手册》和《Z15设计编码手册》,并搭建了PW协同设计管理平台。在这个平台的管理之下,可大幅度提高现有网络资源和信息传输效率,令所有参与方之间的信息更新与共享更加及时、顺畅。

   系统划分的工作方式,是协同设计的核心与基础。建筑物本身就是由多个系统组成,我们的设计体系和团队构架也以系统划分为出发点。所有设计任务按照其研究领域,被划分为42个一级主系统和150个二级子系统。

PW协同设计管理平台,统筹协调所有二维与三维设计信息,管理多种软件所提供的设计成果,同时还具备让全球范围内的所有合作伙伴,在同一平台上共同工作的可能。

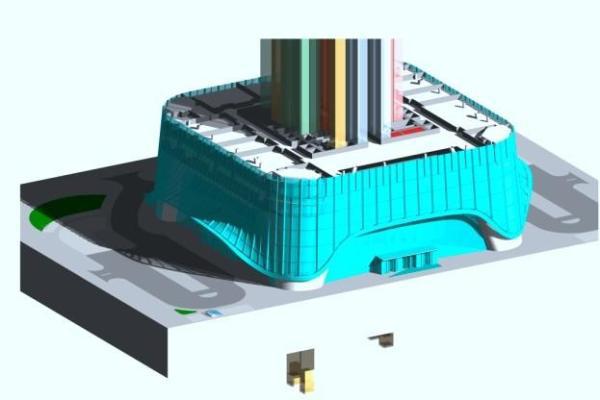

  BIM技术作为辅助设计的重要手段,自然也必须遵循协同设计和系统划分的工作原则,并纳入到整个设计管理体系之中。在《Z15协同设计手册》和《Z15设计编码手册》的基础上,设计团队制定了《Z15项目BIM模型标准》,主要规定了模型系统划分、模型格式、命名原则、模型标准、模型协作和模型表现等内容。同时建立几何控制系统,对所有模型进行统一控制,并从整合模型中导出项目各系统,保证各系统的准确性。

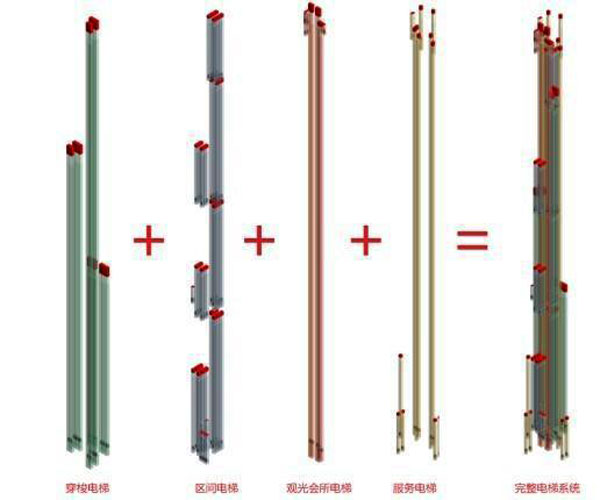

 在协同设计平台的管理下,设计团队按照系统划分的方式搭建BIM模型,并建立数据库,所有系统清晰、完整,由各系统负责人专项研究和深化。与此同时,设计信息具有多个维度的表达方式,具备按照各种组合方式提取并利用的可能,例如:按照专业提取,或分层、分区段提取信息。



[12 [3
