新型城镇化发展背景下的施工图设计管理之经验探讨
作者:郑群     来源:新外建

3.2施工图进度控制

施工图进度控制即工程施工进度控制,现在有许多施工图项目时间要求紧迫,设计进度压力非常大。非正常有序地绘制、盲目赶工,难免会导致施工图存在质量问题,并引起施工图绘制成本的增加。所以,施工图进度控制不仅关系到施工图进度目标是否能实现,还直接关系到施工图的质量和成本。因此,在施工图设计的过程中,必须树立和坚持一个最基本的管理原则,即在确保施工图质量的前提下,控制施工图的绘制进度。

 3.3项目目标的动态控制

项目实施过程中的主客观条件变化是绝对的,不变是相对的;在项目进展过程中平衡是暂时的,不平衡是永恒的。因此在项目实施的过程中,必须随着情况的变化,对所进行项目的目标进行动态控制。应将项目的目标进行分解,确定计划用时,并在项目实施过程中对项目目标进行动态跟踪和控制。

 3.4项目横道图(时间表)的制定

在具体项目中,最能反映施工进度计划的就是编制横道图和网络图。施工图进度计划绘制用横道图即可,其绘制顺序之间的逻辑关系简单,不用确定计划的关键工作、关键线路与时差,绘制过程和先后顺序一目了然,时间和空间形象直观,水平段的长度可反映施工图的绘制进度并与时间坐标相对应(参见图2)。

2:新外建某项目工程设计进度表

4、案例介绍:无锡希尔顿酒店

4.1无锡希尔顿酒店简介

    该酒店项目位于江苏省无锡市无锡新区内。工程总用地面积为2.5万平方米,总建筑面积约9.5万平方米。整个项目包括地下一层带人防工程的停车场,地上建筑主体为东侧525层五星级酒店(包括可容纳1,000人的大宴会厅、室内游泳池、网球场等)以及西侧527层五星级商务写字楼及酒店式公寓。整栋建筑物主要功能还包括星级酒店、特色餐饮、商场、写字楼及酒店式公寓等。当时投资额共计2,600万美元。裙房部分的建筑高度为24米,东侧酒店的建筑高度为91.55米,西侧商务写字楼及酒店式公寓的建筑高度为99.55米。

设计方案由日本 KKS International(s) Pte Ltd完成,由于酒店建筑面积较大,项目更包含了游泳池、网球场等多种功能在内的先进配套设施,其建设标准、内部结构和功能设施相对都比较复杂。我们在接到项目初步设计及施工图设计的时候即成立了项目团队,对前期方案与日本KKS进行了认真对接,设计团队与KKS也进行了多次设计交流,各相关专业人员通过密切配合和良性沟通,精准地与方案进行了很好地衔接,同时尽可能采用新材料和新工艺,保证项目的前瞻性,为后来的初步设计和施工图设计打下了良好的基础。在施工图设计过程中,及时与方案设计以及业主之间进行三方协作配合,在实施过程中及时补充完善修改设计,保证项目实施的连续性。项目于20087月开始施工,201012月竣工验收交付使用。整个过程中,项目团队一直及时地跟踪施工工地,对现场出现的问题予以及时解决,保证了项目的进度。

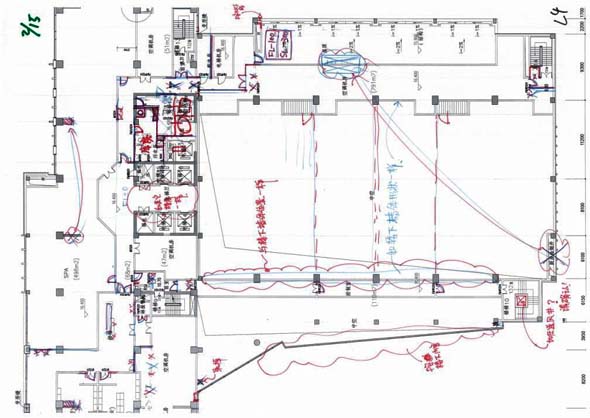

3KKS与新外建在方案阶段修改的建议草图

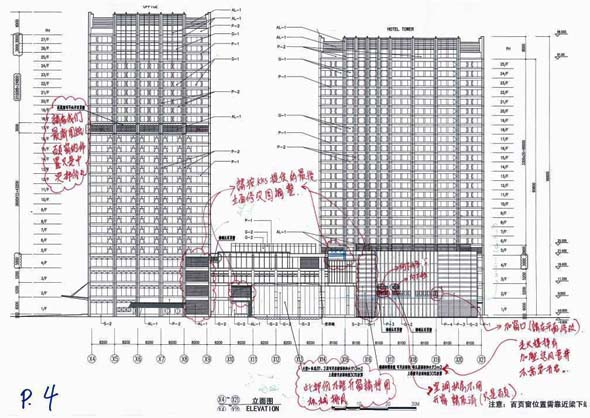

4KKS与新外建在方案阶段沟通修改的草图
